Где идут работы по замене теплосетей и когда они завершатся
Завершается лето, и энергетики Нижнетуринских тепловых сетей ПАО «Т Плюс» делают все от них зависящее, чтобы отопительный сезон прошел как можно более беспроблемно.
Для этого важно не только выявлять повреждения и проводить ремонтные работы, но и перекладывать существенные участки сетей.
– В Нижней Туре в этом году программа модернизации реализуется на пяти участках, – рассказывает Игорь Гордюк, заместитель главного инженера по обеспечению технического состояния Нижнетуринских тепловых сетей. – Это участок от дома 10Б по улице 40 лет Октября до дома 2А по улице 40 лет Октября. В однотрубном исчислении его протяженность 1,1 километра. Далее участок, пересекающий предыдущий, до дома 7 по улице Скорынина протяженностью 2,1 километра.
Далее участок от ТП-1 (р-н мойки «Мыльница») до НПС-1 (въезд во вторую больницу) – это замена магистрального трубопровода М-2 диаметром 300 мм общей протяженностью 364 погонных метра. По улице Машиностроителей большой участок общей протяженностью 2,6 километра в однотрубном исчислении, очень сложный участок – начинается от НПС-1 и заканчивается у дома 22 по Машиностроителей.
Также выполним первый пусковой комплекс по улице Нагорной (порядка 142 погонных метров), здесь ремонт будет продолжен в следующем году.
Таким образом, совокупная протяженность сетей, которые планируется заменить по программе модернизации в Нижней Туре, составляет 6,2 километра в однотрубном исчислении. Это существенный объем работ, на проведение которых ПАО «Т Плюс» выделило 206 миллионов рублей.

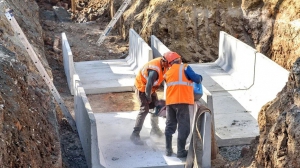

Сборка компенсатора на бровке траншеи на участке по улице 40 лет Октября / Фото Сергея Чикишева
– Игорь Владимирович, есть ли какие-то особенности в ходе работ нынешнего года?
– Да. Сложность в том, что у тепловых сетей достаточно много пересечений с городской канализацией и сетями холодного водоснабжения, которые находятся в плачевном состоянии и требуют серьезных капиталовложений. Это работы, которые выполняют наши смежники – МУП «Искра».
Замена без отключений
На участке по улице 40 лет Октября работы начаты в июле. Замена сетей проходит без отключений горячей воды: жители получают воду по специально проложенному временному трубопроводу.
Завершить работы здесь планируется к концу сентября. Что касается восстановления благоустройства на участке, а именно подсыпки щебня, восстановления плодородного слоя и асфальтового покрытия, картина такова. В зависимости от погодных условий: если они позволят, то весь комплекс благоустройства будет закончен в текущем году. В противном случае восстановление будет сделано в зимнем варианте с завершением в следующем году.
Это второй этап модернизации теплосети НТГРЭС – Электроаппаратный завод, продолжение того, что было в прошлом году, когда шла замена диаметров 400 и 500 мм. Напомним, что в 2022 году на участке между домами 6 и 10 по улице 40 лет Октября заменили 850 метров труб.
На 2024 год запланирована модернизация большого участка на ГРЭСе, до физкультурно-оздоровительного комплекса.
– Жители почувствовали ветхость этих сетей на себе в предновогодние дни прошлого года, когда коллеги устраняли крупный порыв, – отмечает Игорь Гордюк. – В рамках ремонтных работ мы эти сети отремонтировали, и уверен, что до начала работ по модернизации здесь у нас не возникнет никаких аварийных ситуаций.
«Сюрприз» в процессе
Участок на улице Машиностроителей, где сейчас идут работы, по сравнению с остальными короткий, но в процессе оказался для энергетиков сложным.
– Мы даже не предполагали, насколько все проблематично, – говорит Игорь Владимирович. – Здесь в процессе вскрытия трассы выявлена не нанесенная ни на одну из схем ливневая канализация. Причем она расположена достаточно высоко – расстояние до кромки грунта всего 900 миллиметров. Плюс под трассой, где у нас проходит «трехсотая» теплосеть, обнаружена еще одна, старая трасса. Ее пришлось выносить, иначе новая теплосеть получалась не в проектной отметке, выше уровня дороги.
Пришлось серьезно подумать и наметить несколько путей решения проблемы. В итоге мы разработали техническое решение, по которому объединили прокладку новой трассы с существующей трассой ДУ-159 в одном лотке. Это оказалось оптимальным выходом.
Возвращаются в график
Работы идут опять же на магистральном трубопроводе НТГРЭС – ЗМИ. Здесь очень много потребителей: запитаны и детские сады, и школы, больницы, многоквартирные дома.
– На этой линии, как я уже говорил, нам создают сложности текущие канализация и трубы холодного водоснабжения. Нашему порядчику пришлось сделать для дренирования щебеночную подушку, иначе мы не могли вести работы. Это немного выбило из графика, но сейчас мы в него возвращаемся. С 24 августа планируем приступить к монтажу неподвижной опоры, для того чтобы присоединиться к действующему участку старой трассы. Поэтому временный трубопровод здесь не монтируется.
Сейчас оба подрядчика, действующие на этих двух участках, координируют ход работ друг с другом для того, чтобы минимизировать влияние на потребителей и не оставлять их надолго без подачи ресурса, – резюмирует Игорь Гордюк. – В идеале отключение должно быть разовым в момент переврезки.
Минимум до 2030 года
Нижнетуринские тепловые сети ведут работы и в Лесном. В частности, модернизация тепловой сети ДУ-600, 700 на улице Щорса вошла в стадию завершения: убирается мусор и тепловая изоляция, идет установка антивандальных лент на теплоизоляцию. К началу отопительного сезона эти работы будут полностью завершены.
Полностью закончены работы по перекладке труб в Таежном, восстановлены поврежденные сети освещения, сейчас ведутся работы по благоустройству.
Возвращаясь к Нижней Туре, отметим: такая объемная работа в рамках программы модернизации запланирована как минимум до 2030 года. И усилия энергетиков, несмотря на сегодняшние трудности и некоторое неудобство для горожан, сделают жизнь нижнетуринцев комфортнее.
