В Нижней Туре энергетики ведут плановые работы на теплосетях
Сколько километров теплосетей будет заменено в текущем году? На каких участках сегодня идут работы? И на каком этапе находится строительство новых котельных в поселке Ис?
Об этом наш разговор с техническим директором – главным инженером Нижнетуринских тепловых сетей Юрием Сусловым.
– В отопительный период 2024/2025 наметилась положительная динамика уменьшения возникновения дефектов при эксплуатации тепловых сетей – в сравнении с предыдущими ОЗП в 2 раза, – говорит Юрий Гарибальдиевич. – Аналогичная ситуация по снижению количества технологический нарушений и при проведении гидравлических испытаний после завершения отопсезона, что подтверждает правильность сформированной и реализуемой программы по модернизации теплосетей в рамках заключенного концессионного соглашения между Правительством Свердловской области, администрацией Нижнетуринского городского округа и ПАО «Т Плюс». Отмечу, что программа модернизации рассчитана до 2032 года.
В текущем году по инвестиционной программе будут модернизированы сети протяженностью 3,2 км. По ремонтной программе будут заменены более 2-х километров сетей.
Где идут работы
– Какие ремонты и реконструкции уже ведутся, а какие еще предстоят Нижней Туре в этом году?

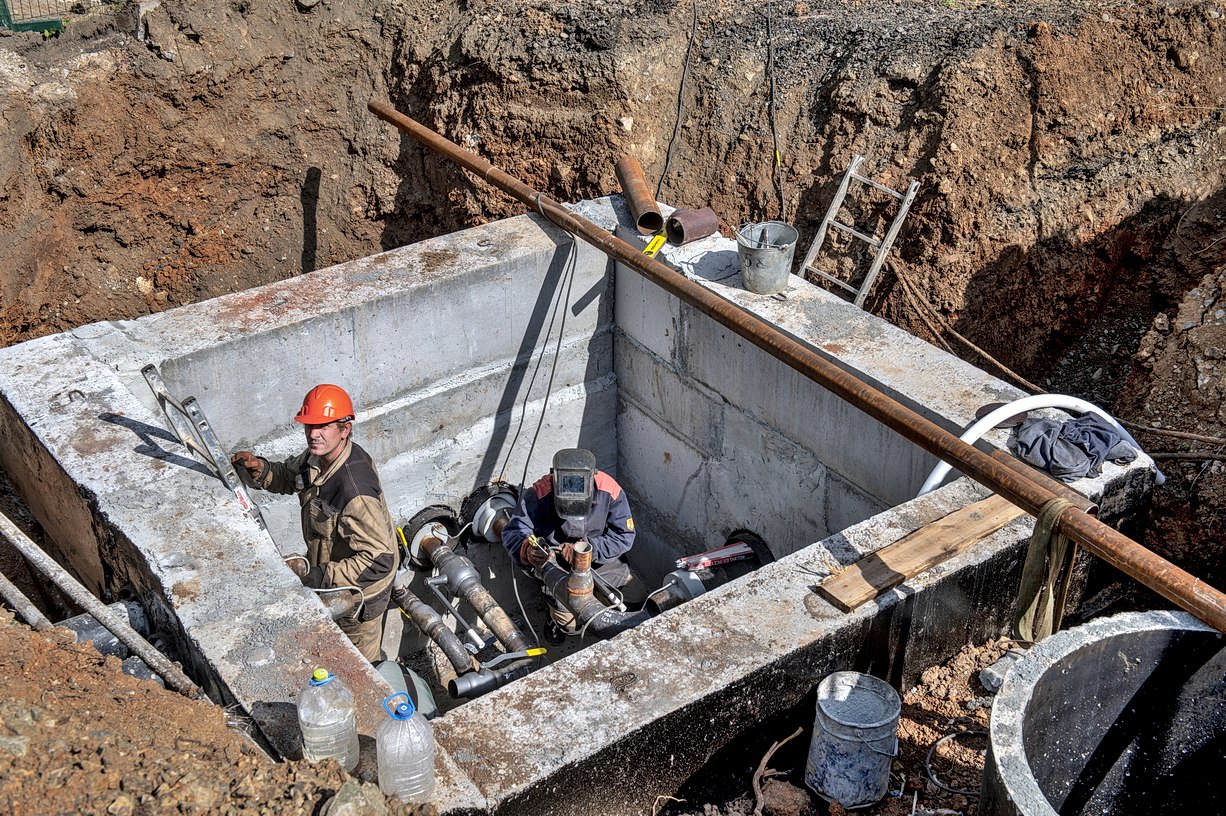

– В числе наиболее крупных объектов – техническое перевооружение квартальных и распределительных тепловых сетей, расположенных на ул. Чкалова – Свердлова – Ленина. Уже начаты работы по замене теплосети на участке от ТК 1-19 в районе дома № 64 по ул. Карла Маркса до ТК 1-23. За два года реализации проекта будут заменены 2,7 км трубопроводов, построены десять тепловых камер и шесть сбросных колодцев, что приведет к улучшению качества теплоснабжения и горячего водоснабжения потребителей «старой» части города.
Продолжается модернизация квартальных и распределительных теплосетей от насосной станции № 5 по ул. 40 лет Октября, 40 до детского сада и до четырех многоквартирных жилых домов. Завершается последний этап проекта – модернизация теплосетей в районе дома 21 по улице Машиностроителей.
В работе впервые используются гибкие полимерные изолированные трубы со сроком эксплуатации более 50 лет. Такой срок возможен за счет высокой устойчивости к внешней и внутренней коррозии.
Также в работе используются предизолированные стальные трубы с системой оперативного дистанционного контроля, вмонтированной в изоляционный слой. Срок службы такой трубы свыше 30 лет.
Сейчас идет модернизация участка теплосети по ул. Декабристов от магистрального трубопровода «ЭАЗ» до школы № 2 и до пяти многоквартирных домов.
Об отключениях горячей воды и благоустройстве
– Все ли работы ведутся без отключения потребителей?
– При модернизации теплосетей мы ограничиваемся краткосрочными отключениями для перевода потребителей на временную схему теплоснабжения.
– Какие меры по восстановлению благоустройства принимаются по завершенным участкам? И когда выполнят восстановление благоустройства участков, где работы идут сейчас?
– Часть работ по благоустройству – газоны, проезды с щебеночным покрытием – выполняют специалисты Нижнетуринских тепловых сетей, часть объектов, где требуется применение спецтехники, благоустраивают подрядные организации. Восстановление благоустройства идет по графику, в установленные регламентом сроки.
О новых котельных
– Какие работы по строительству поселковых котельных ведутся сегодня?
– Продолжается строительство новой центральной котельной в поселке Ис по ул. Артема, 76 А, ввод теплоисточника в эксплуатацию запланирован на текущий год. На сегодняшний день на объекте ведутся строительные работы по монтажу фундаментной плиты котельной, залиты фундаменты дымовых труб, закуплено оборудование для котельной.
В районе Финского жилого комплекса поселка Ис по ул. Молодежной, 10 Б в этом году планируем начать строительство новой блочно-модульной газовой котельной с комплексной автоматизацией технологического процесса. Срок ввода в эксплуатацию новой котельной – 2026 год.
